水道直圧化大作戦! 【後編】 [ちょっとためになるお話!]
工事の開始は、平成22年5月・・
まず、地中に埋まっている水道管(鉄管)を、
腐食もせず、耐震性に優れたポリエチレン管に取り替えます・・
とは言っても、今の鉄製の水道管は撤去せず、
いわゆる『埋め殺し』という方法となります。

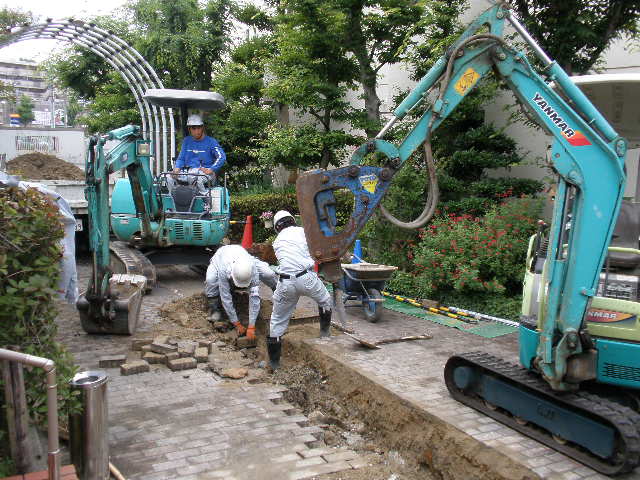

掘って、掘って、
また掘って・・

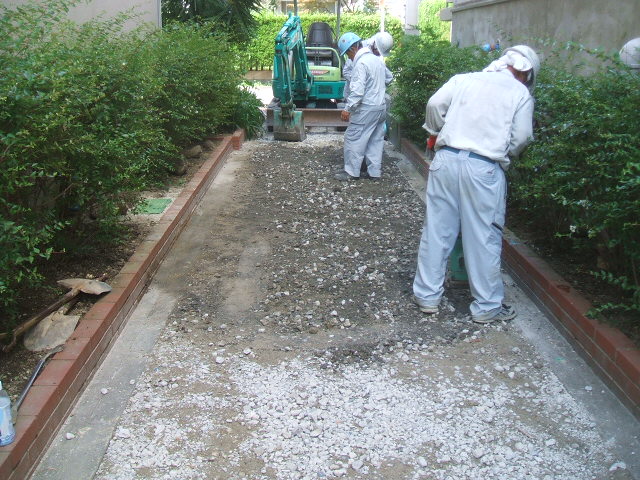

配管、配管、
また配管・・
埋めて、埋めて、
また埋めて・・

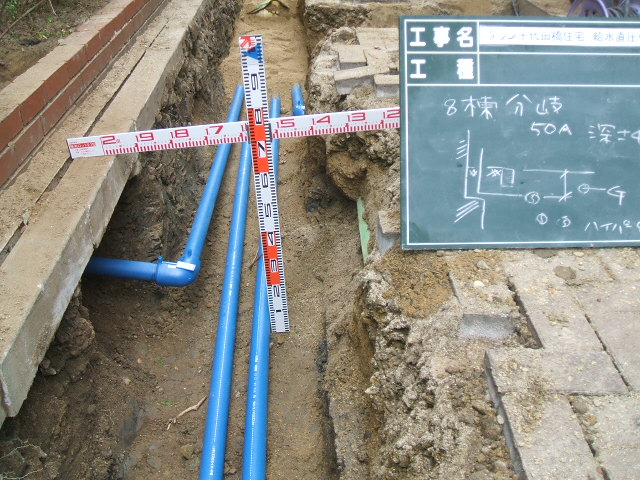

地中埋設管の取替えだけでも約3カ月を要しました。

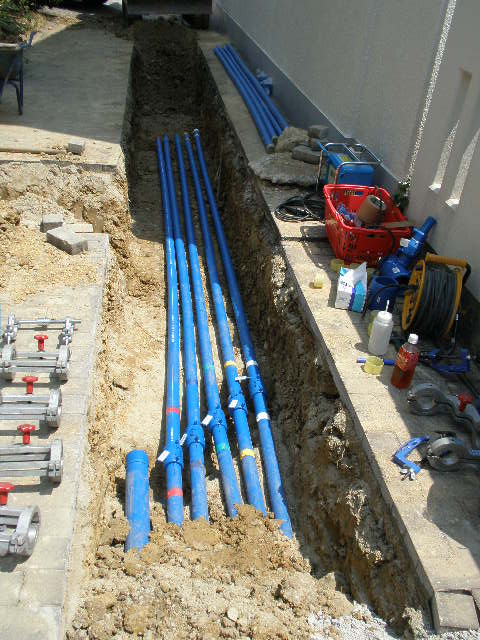

次は、建物内の水道管の取替えです。
建物内の縦管はポリエチレン管を使用できません!
それは何故か?
答えは、万が一、火災が発生した場合、
ポリエチレン管では、火の回りが速いからです・・

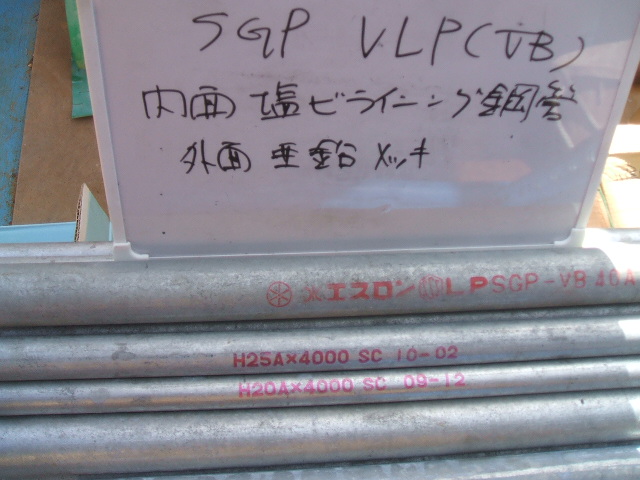

よって、縦管はビニールライニング鋼管を使用します。
そして・・
季節は既に9月・・
いよいよ、直圧への切り替えを行います。
ポンプ室もこれまでの大きな加圧給水ポンプから、

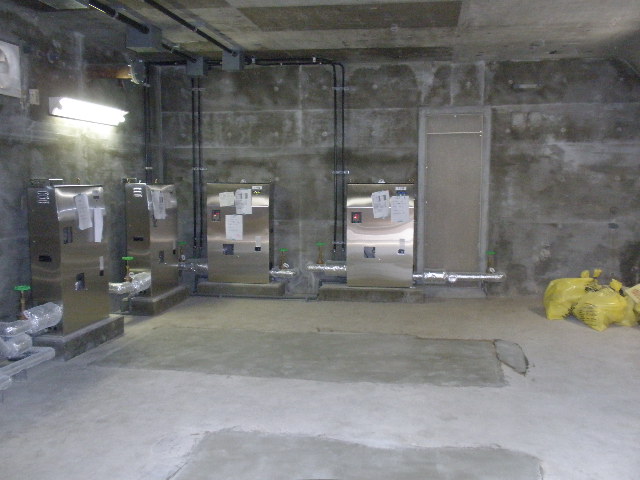

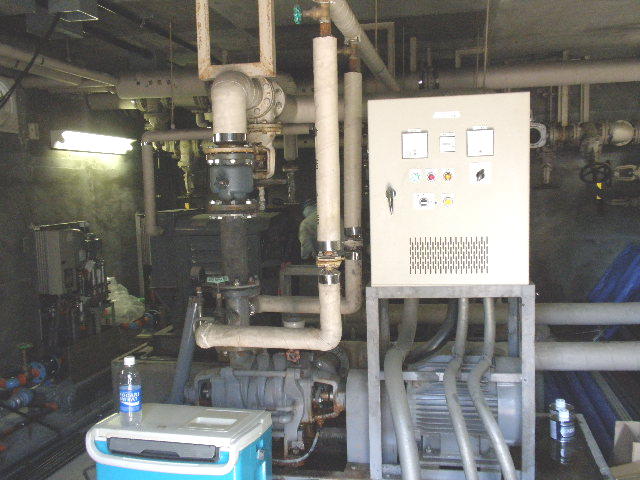

最新型のブースターポンプに変更となり、
中がガラガラになってしまいました。
「給水開始!!」
構想に約5年・・・
工事に約5カ月・・・
本当に・・
長い、長い、戦いが終わったような安堵感と、
何か、終わってしまって、
ちょっぴり淋しいような、複雑な気持ちでありました。
最後に、
この工事に携わった皆様に、心より、感謝申し上げます。
特に、K理事長様・・
水道工事監督のKAさん、
土木工事監督のOさん
本当に・・本当に・・お疲れ様でした・・
